Le chantier de la maison "de Joseph"
Le 2 aôut 2012, nous avons signé chez le notaire l'achat de "la maison de Joseph", ancienne école du village, située à 200 mètres de chez nous. Désafectée depuis une vingtaine d'année, c'est une grande et belle batisse... avec rien à l'intérieur!! (à part quelques cloisons) Tout est donc à faire... Nous prévoyons de faire les travaux petit à petit sur à peu près 2 ans... Loïc prendra une semaine par mois environ pour y bosser.

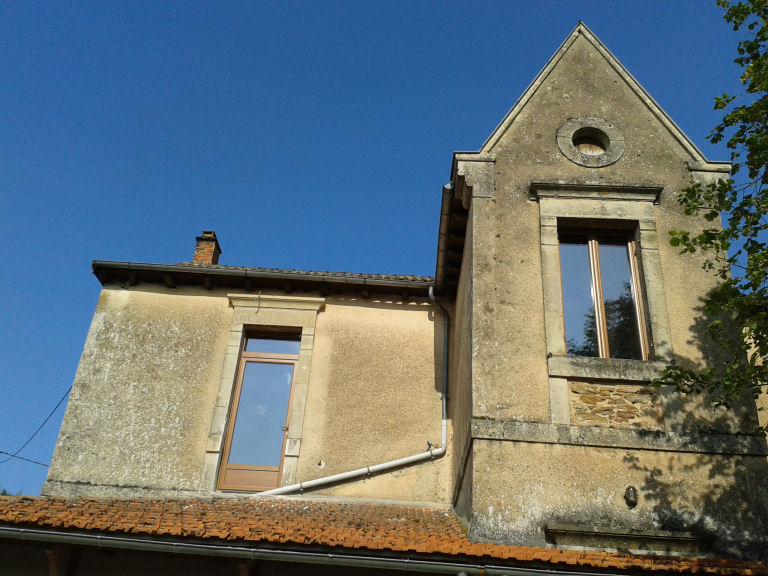

Quelques photos avant travaux!
Après avoir planché longuement, nous sommes enfin tombés d'accord sur un plan! Nous amménagerons dans un premier temps le premier étage. Il a fallu ensuite se mettre au permis de construire qui nous a bien occupé au début de l'automne.
Puis, à partir de Toussaint, les chantiers ont enfin pu commencer, avec souvent le papa d'Hélène qui nous fait la joie de venir très souvent nous aider, ainsi que quelques amis du coin.

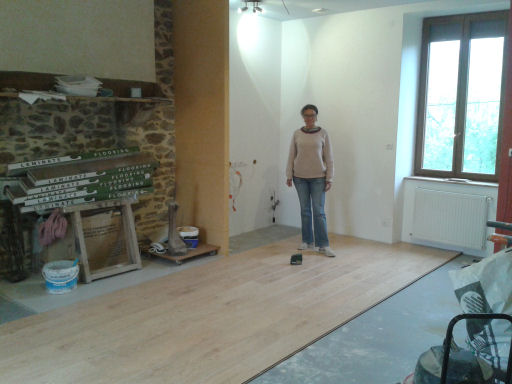

Pour l'occasion, nous avons investi dans un trafic, pour le travail de Loïc, mais qui devrait aussi nous rendre de grands services pour le chantier de la maison!

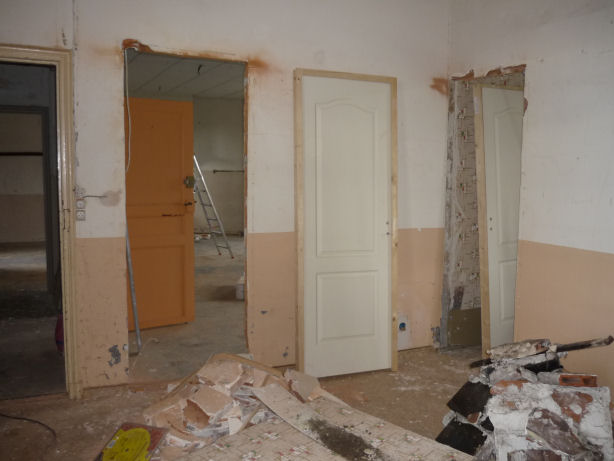

Premier chantier: ouverture d'une porte, fermeture d'une autre.

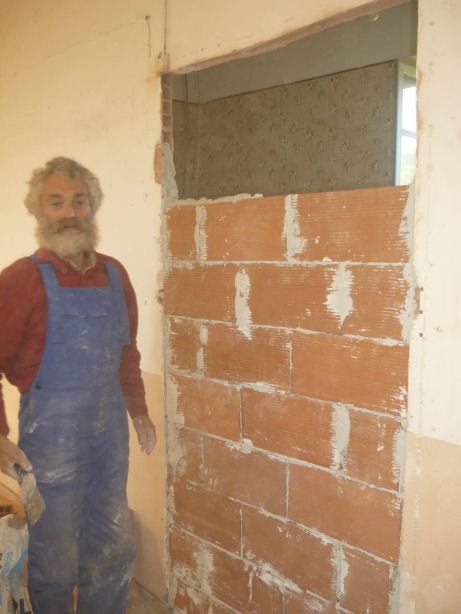

démolition de tout ce qui est à virer... puis décrépissage d'une partie du mur intérieur, côté salon, pour le mettre en pierre apparente.

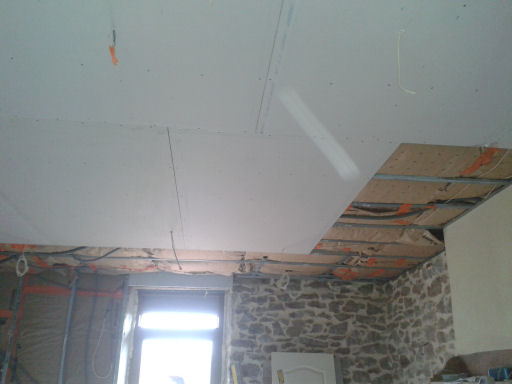

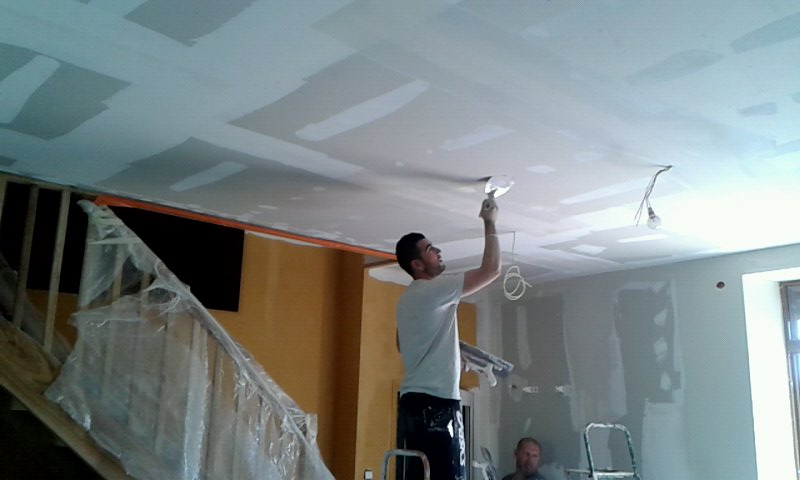

Démontage des plafonds, plaquage...

Courant janvier, on se décide à planter un verger, qui aura ainsi tout le temps de pousser tranquilement le temps des chantiers... 4 pêchers, 6 pruniers, 5 pommiers, 1 poirier et 2 cerisiers pour l'instant!! Il nous tarde le printemps pour voir s'ils ont bien pris!
C'est aussi l'occasion de couper 2 arbres: un érable, qui était fort joli, mais génant pour le futur jardin... et un des 3 tilleuils de la cour, destiné à être remplacé par un cerisier (celui qui nous a été offert pour notre mariage!).

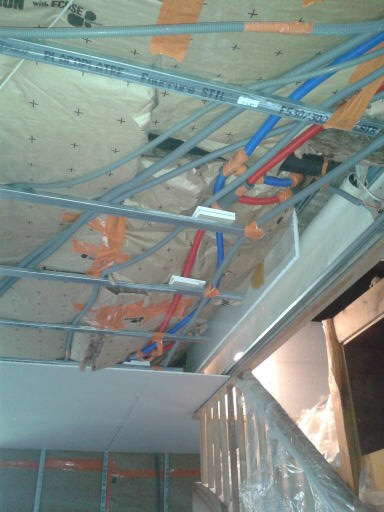

Février: les fenêtres commandées sont arrivées, le poseur viendra lorsque nous auront reçu les moteurs des volets roulants. Ca va changer les choses! En attendant, c'est le début de la plomberie et de l'électricité... Avec des tuyaux et des cables dans tous les sens!!
Puis mars, nous nous penchons d'urgence sur les demandes de subventions et les crédits d'impôts... On se rend compte que ça vaut le coup de faire faire une partie du boulôt par des professionnels, déjà pour avoir la TVA à 7% pour le matos, et parce que cela donne droit à des aides... Mais ça veut dire des soirées entières le nez plongé dans la paperasse... Et cela fait aussi retarder la pose des fenêtres qu'on attendait avec imptience... Ce sera pour plus tard!

Par contre, le charpentier est venu faire la trémie pour l'escalier! Et Loïc a commencé les cloisons intérieures, vu que finalement on va faire faire l'isolation des murs! Du coup, ça a changé d'allure!

Fin mars: encore quelques plantations: 2 lilas greffés pour agrémenter la cour et le jardin.
La trémie, avant et après
les cloisons intérieures

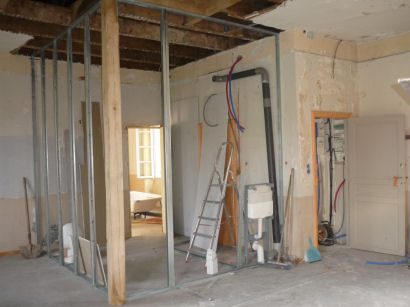

Séparatin de la chambre et du couloir
séparation des WC
la future cuisine séprée de la salle de bains

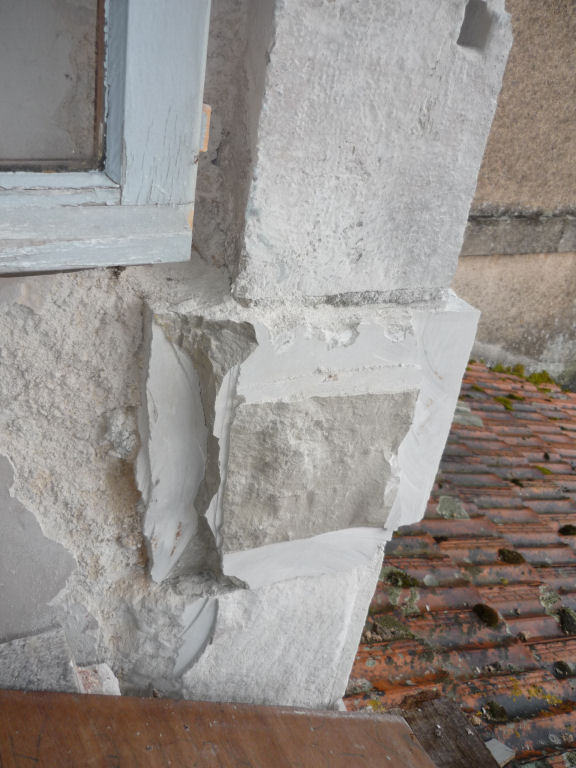

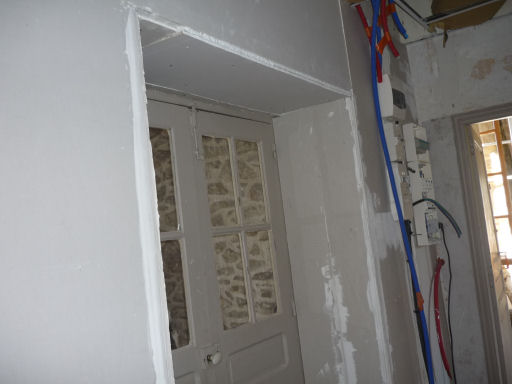

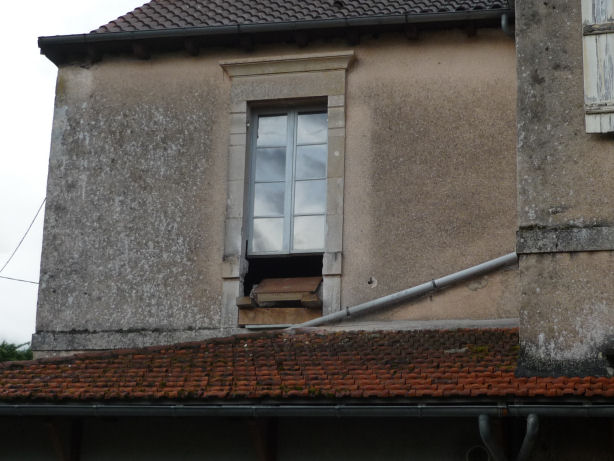

l'ouverture de la porte fenêtre... une petite pierre à couper!

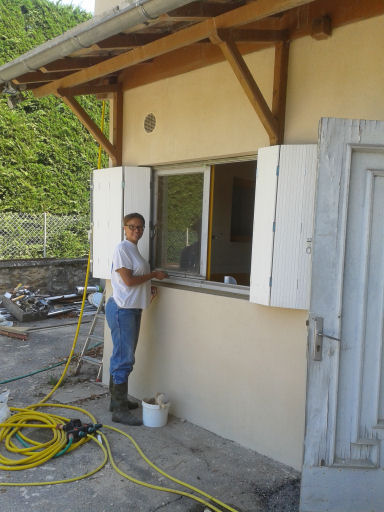

la pose des fenêtres et volets roulants

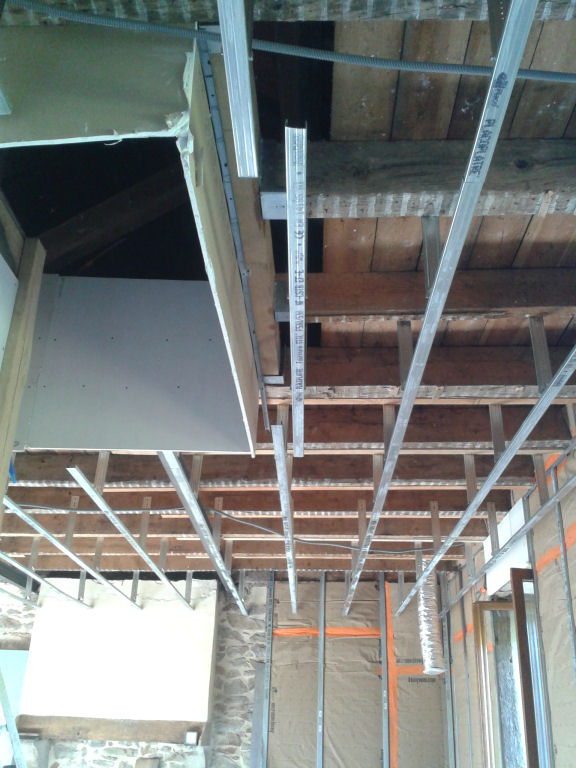

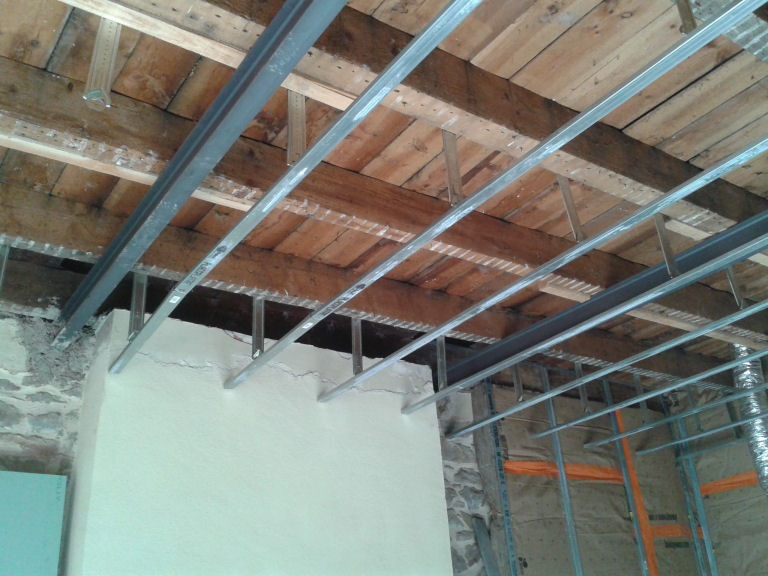

renforcement des plafonds

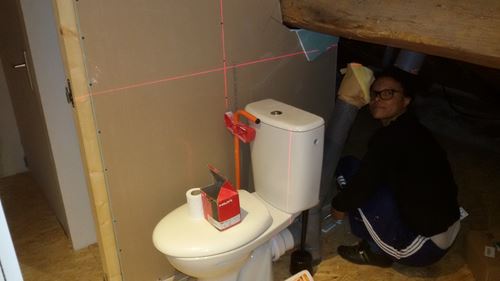

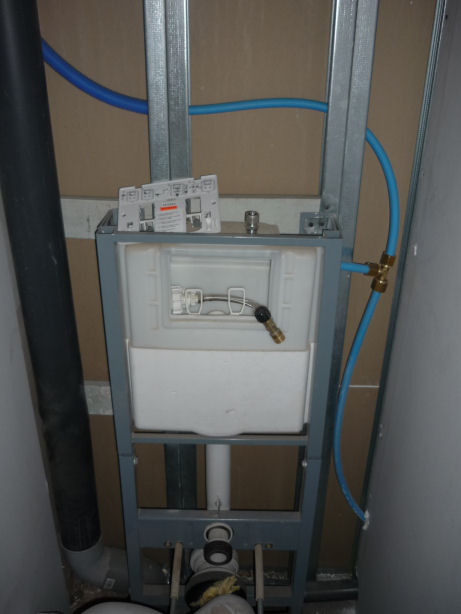

Le futur WC

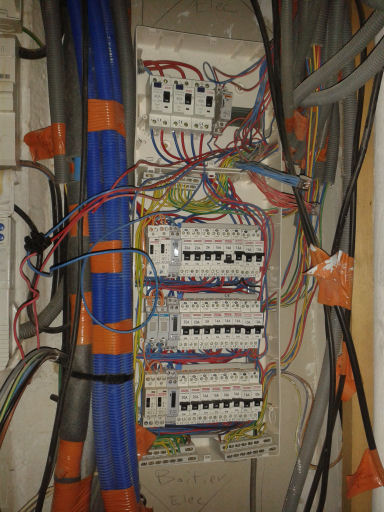

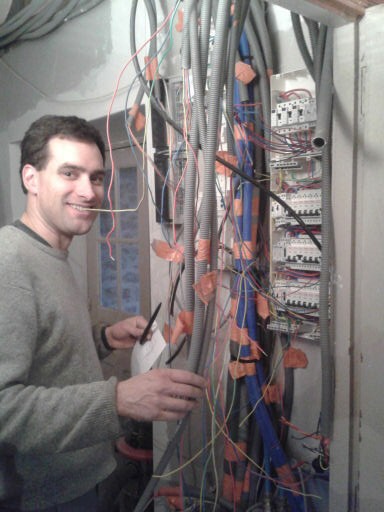

Le tableau électrique

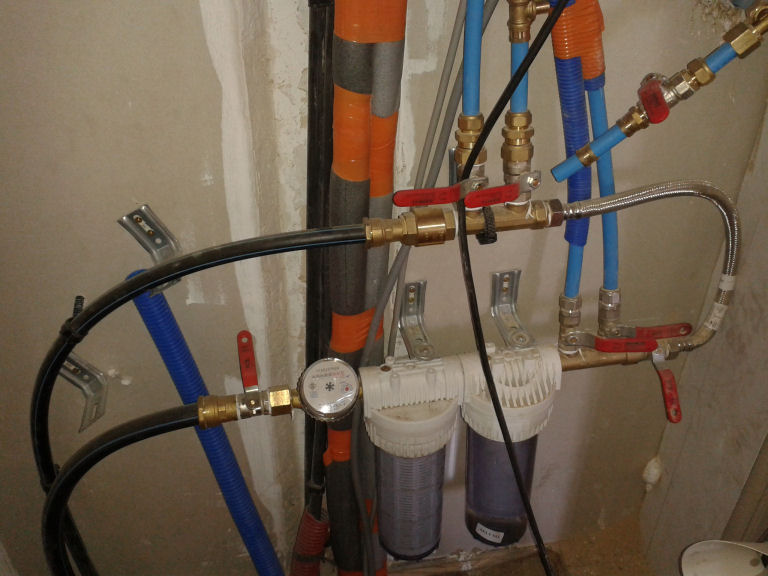

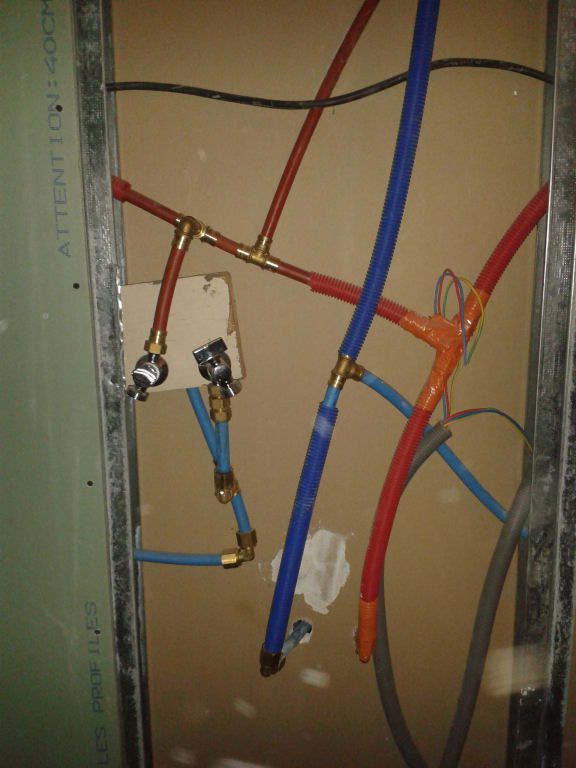

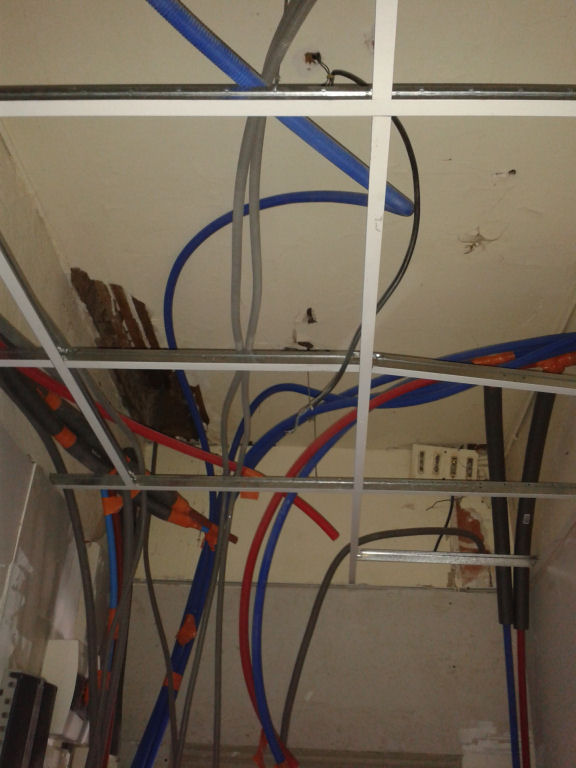

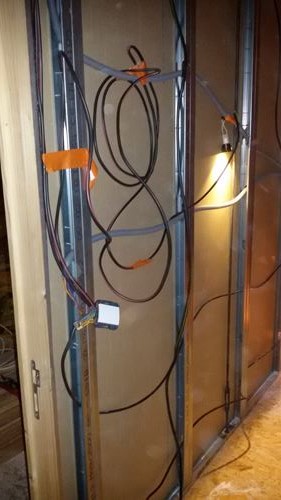

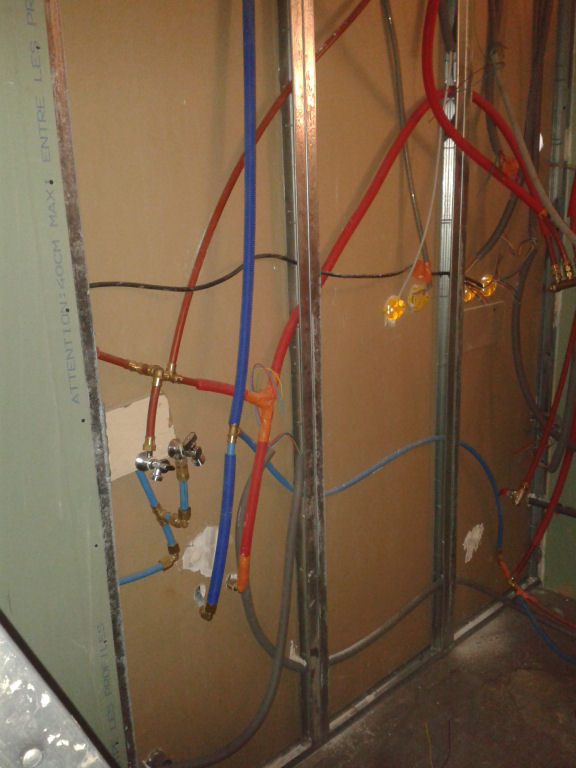

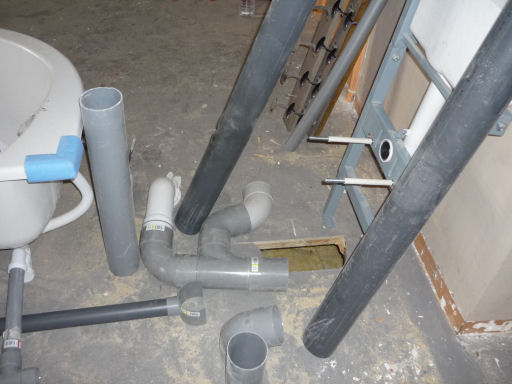

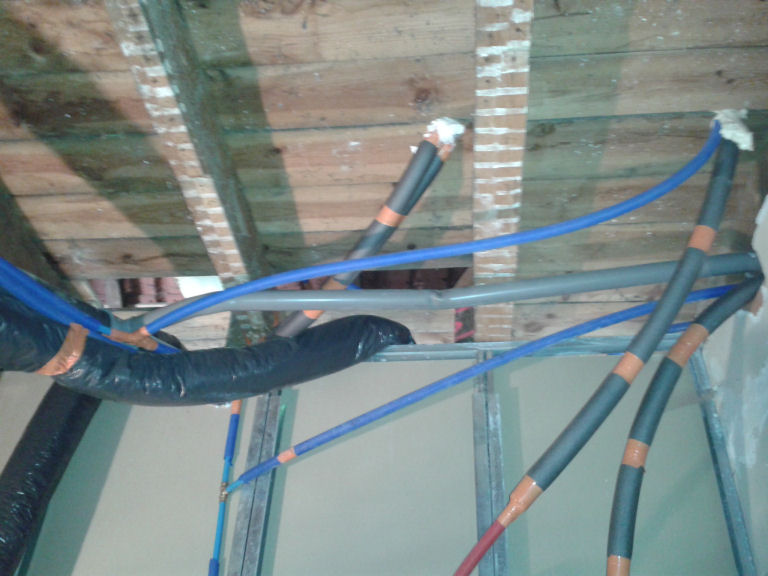

quelques tuyaux...
Et quelques uns d'autres...
Allez, on cache tout!

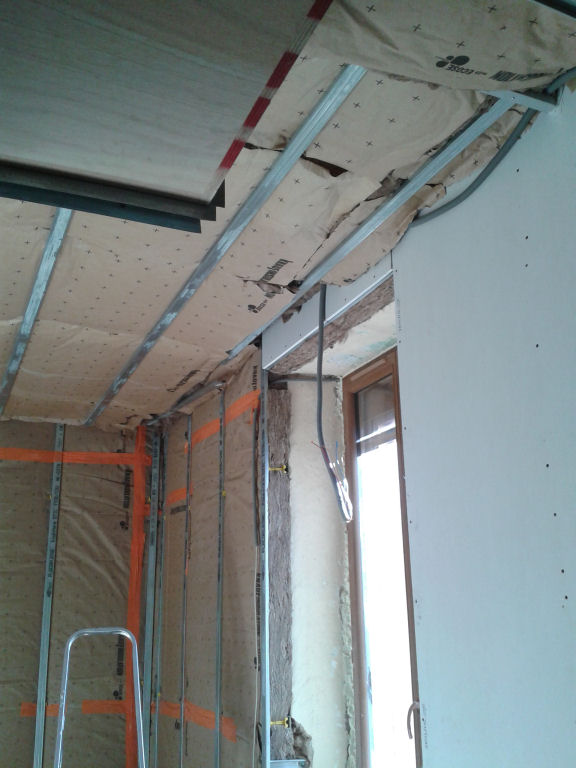

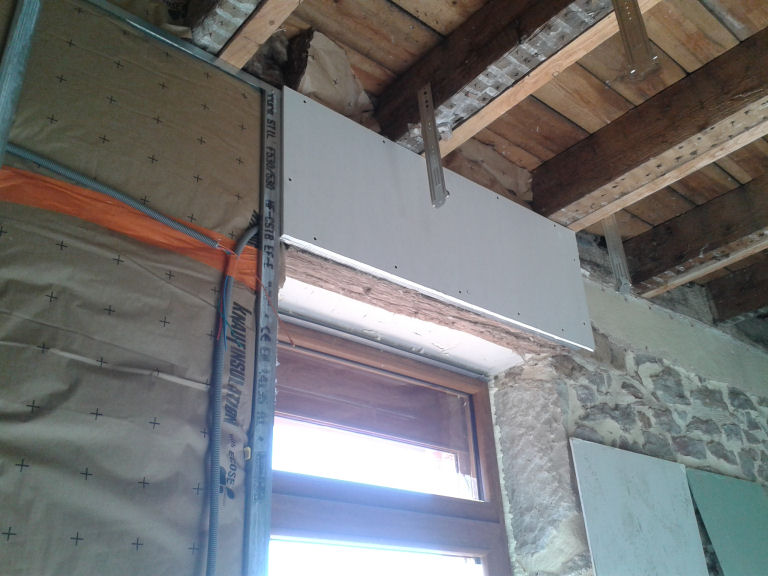

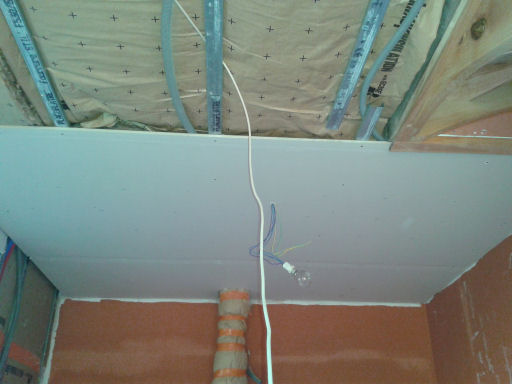

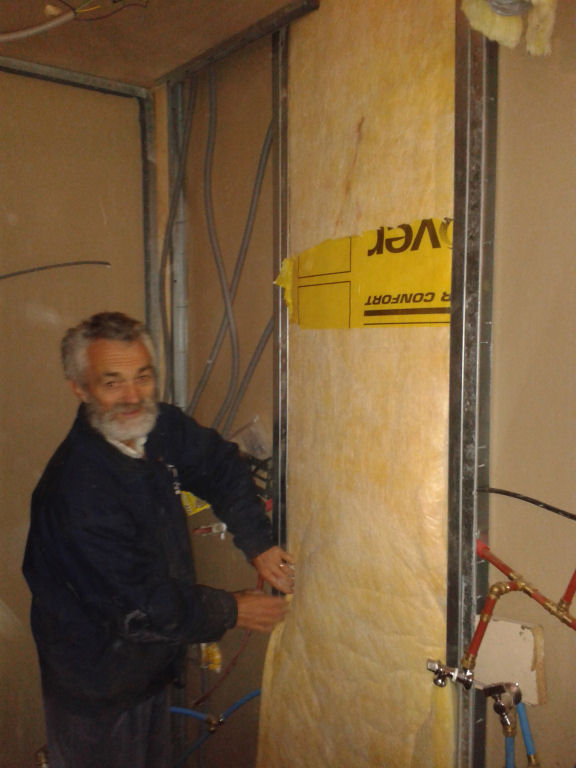

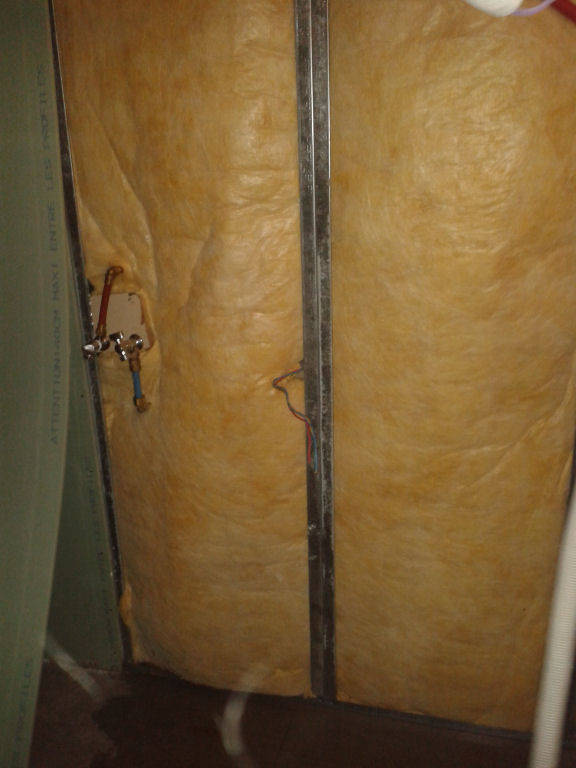

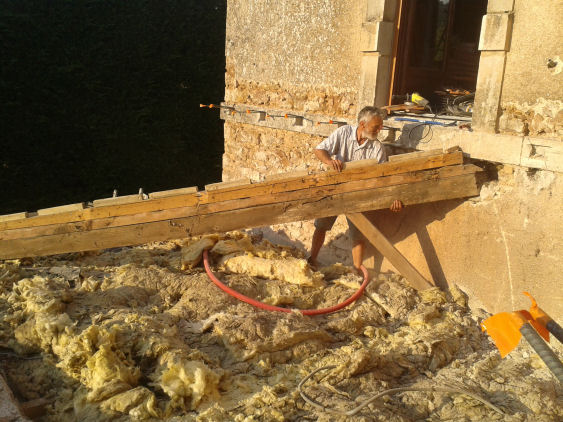

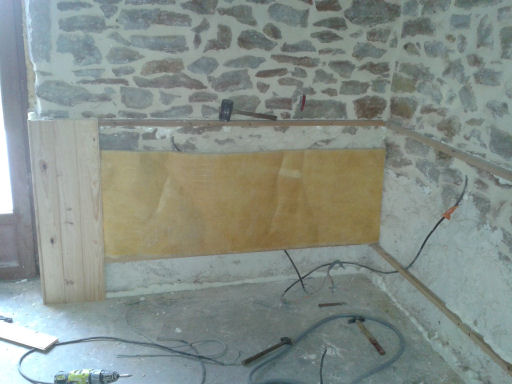

Isolation des murs et plafonds

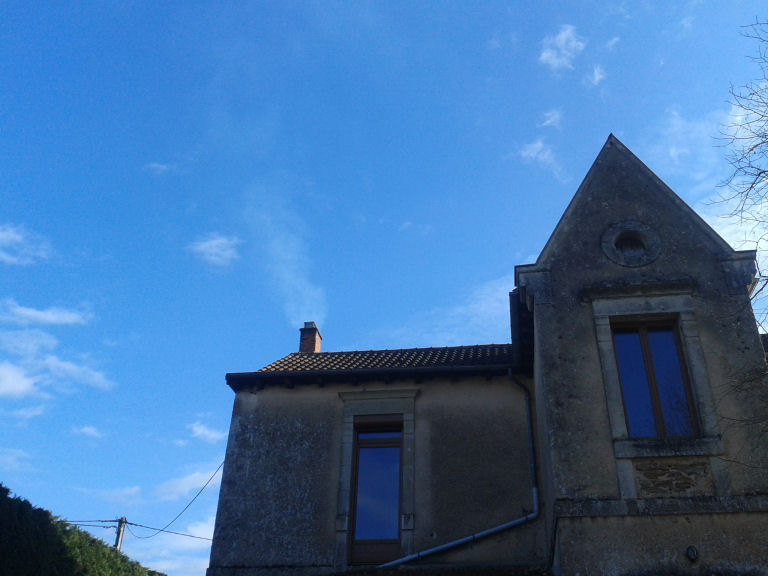

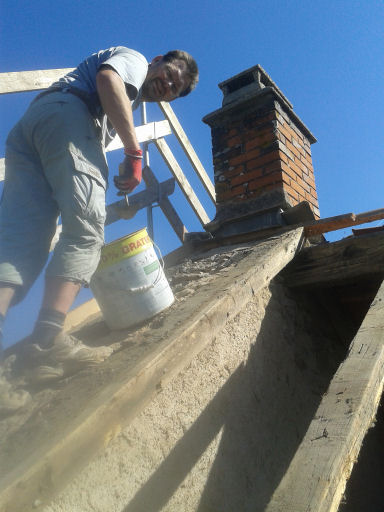

la cheminée fume!
Beaucoup de changements depuis cet hiver. De gros et petits chantiers qui font avancer les choses, doucement, mais surement!
livraison de la cuisine fin décembre

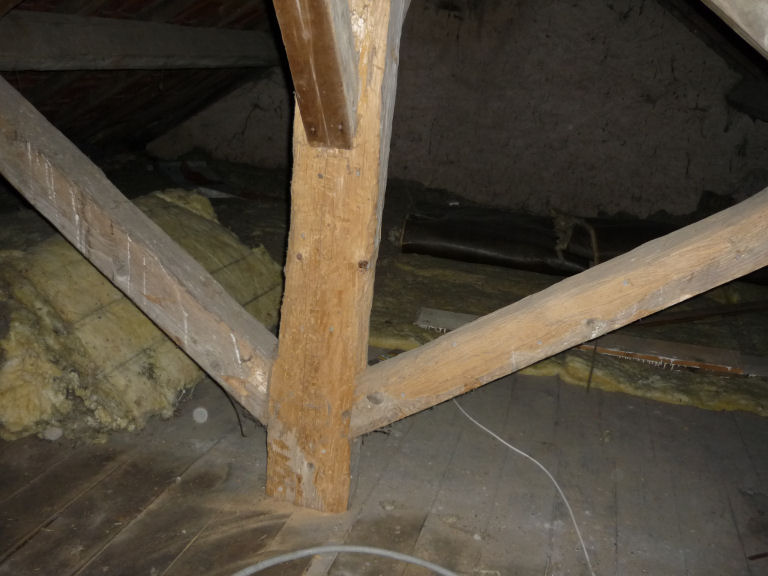

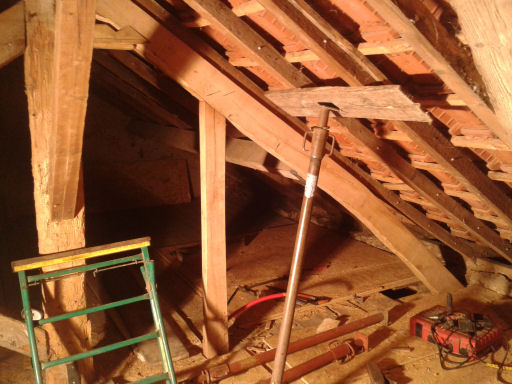

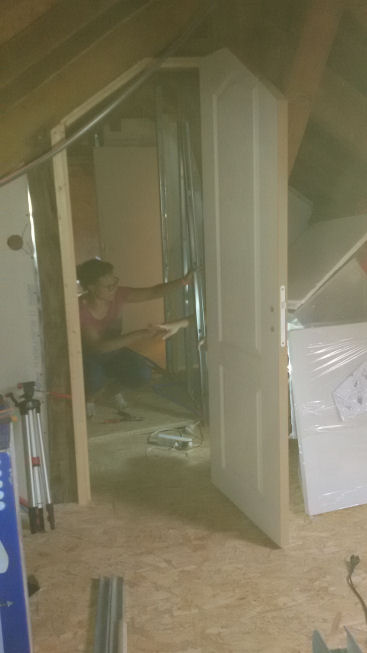

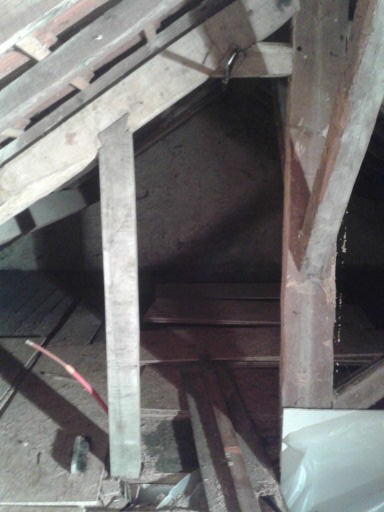

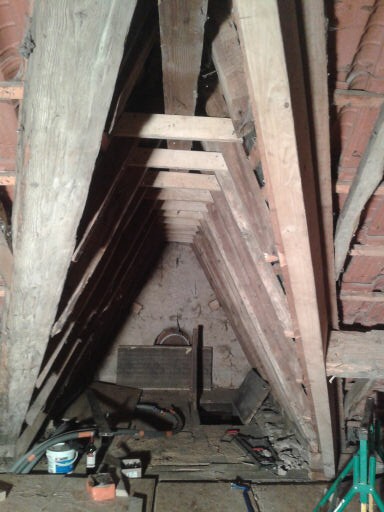

janvier: modification de la charpente dans les combles

premiers essais de peinture à la farine avec pigments
Installation tableau électrique
On cherche de l'eau dans la cave.... et on la trouve!

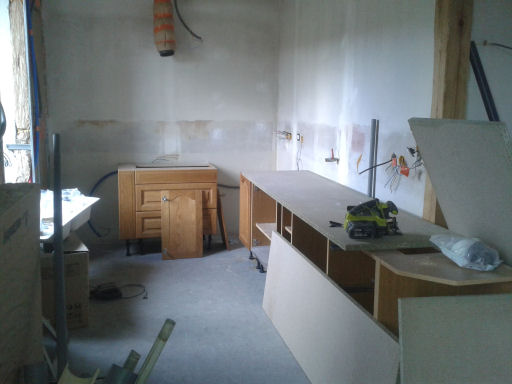

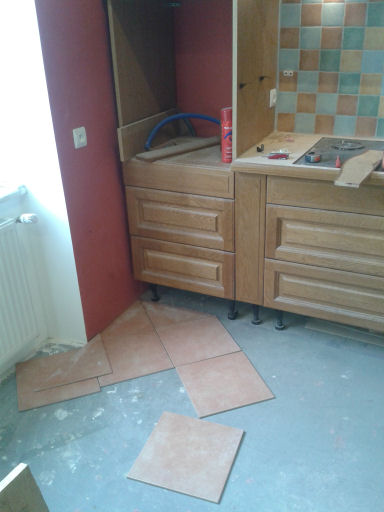

début février: début de la pose de la cuisine

faïence des wc

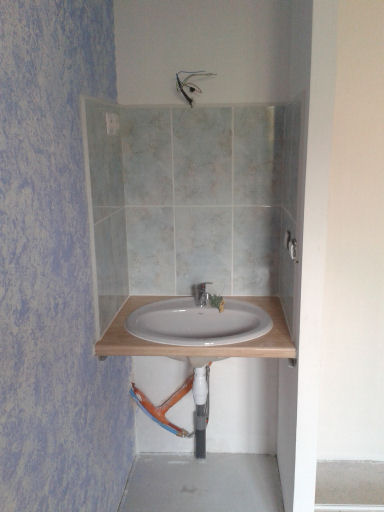

installation du chauffe eau dans la salle de bain

Fin février, le charpentier arrive pour la pose de l'escalier. Un grand moment!

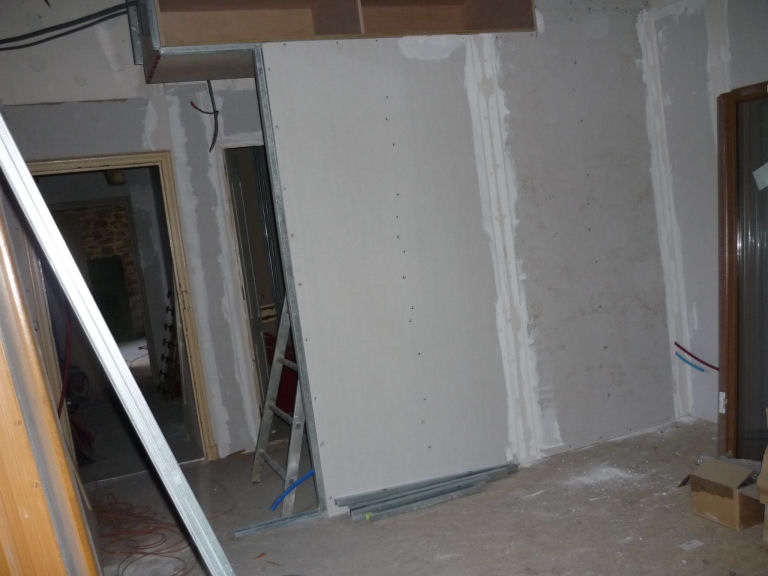

début mars: arrivée des plaquistes. Une des rares choses que l'on fait faire puisque ça permet d'avoir de sacrées subventions.
Gros stress de Loïc avant: il faut avoir bien tout calculé et fini l'électricité et la plomberie avant, puisqu'après, on ne peut plus toucher à rien...
Et après l'essai de mise en eau... une petite fuite...

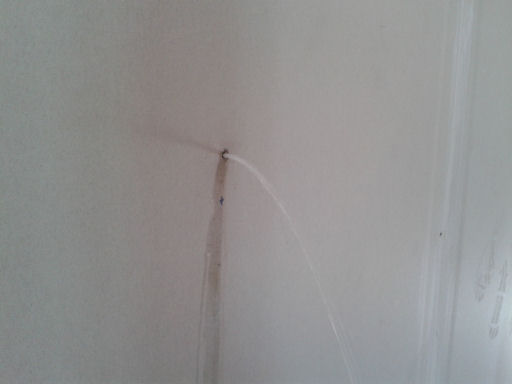

ils ont percé pile dans un tuyau de chauffage!!!
suite de la cuisine, mise en place du tourniquet, de l'évier, de la poubelle de tri sélectif, de la plaque de cuisson...

Avril: joints du placo platre

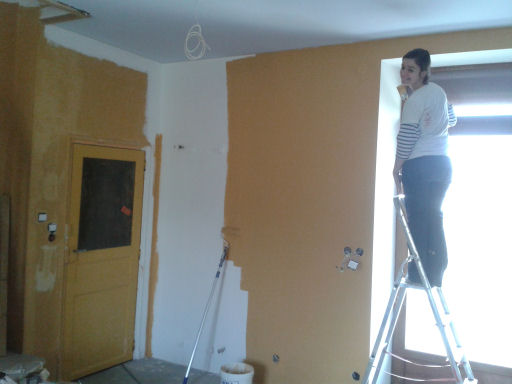

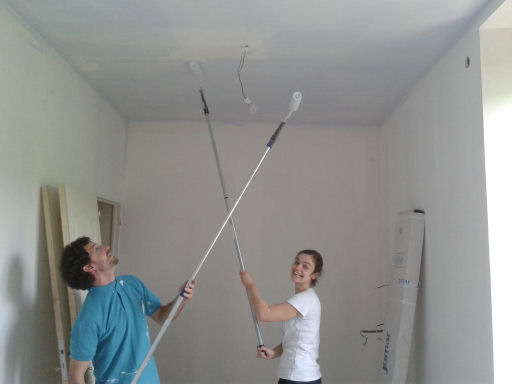

peinture des plafonds

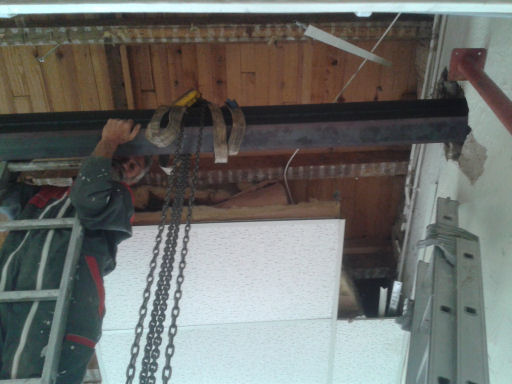

En mai, un autre gros chantier: renforcement du plancher par le dessous
livraison, pose, réglages, essais et reréglages de la chaudière....
juin: suite de la cuisine, début de la faïence
L'été a été propice à 2 gros chantiers:

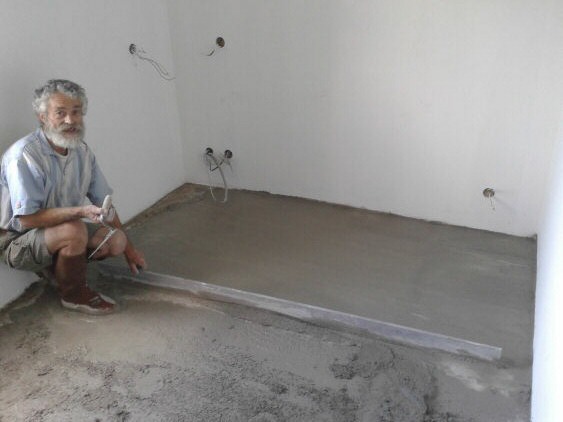

D'une part, le réagréage des chambres, vu que le plancher n'était absoluement pas de niveau...
Et voilà le résultat
Dans le même temps, fin de la faïence de la cuisine
D'autre part: la terrasse!!
Même s'il n'y avait pas d'urgence en soi, le but était de finir les gros oeuvres avant de faire les sols et les finitions...
Heureusement, nous avons eu du renfort d'ouvriers, et une météo pas trop catastrophique (même si ça aurait pu être mieux), car nous n'avions excactement que 4 jours devant nous.

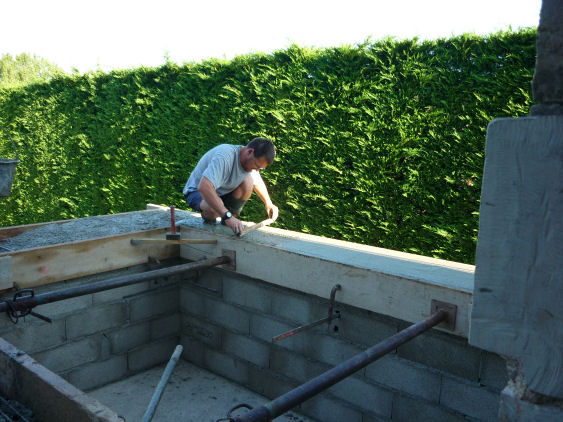

Préparation des trous pour les poutrelles et de la ceinture de béton pour pouvoir repartir sur de bonnes bases.

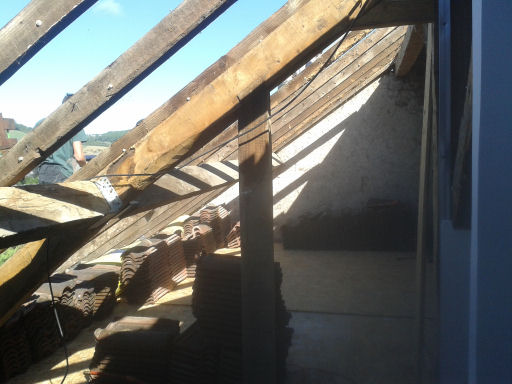

grosse journée de détuilage, démontage de la charpente

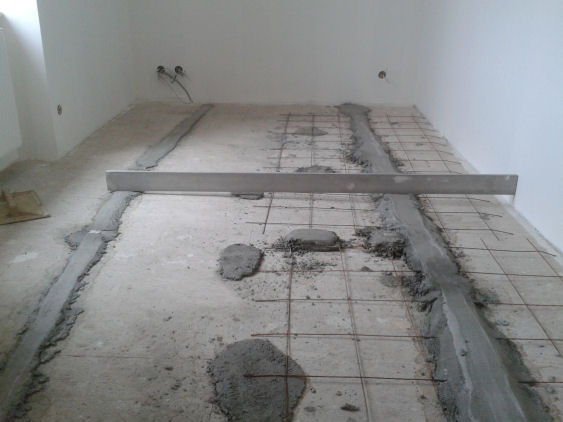

préparation de la première dalle

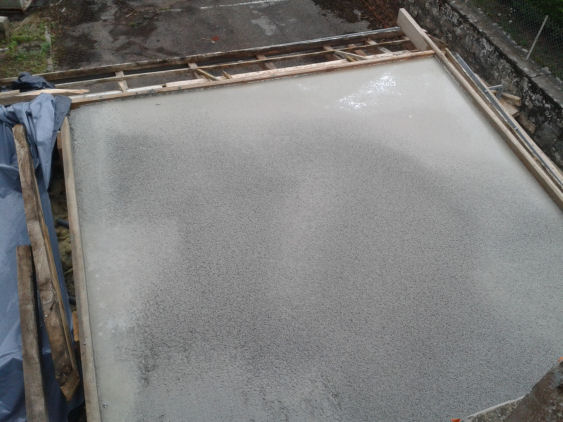

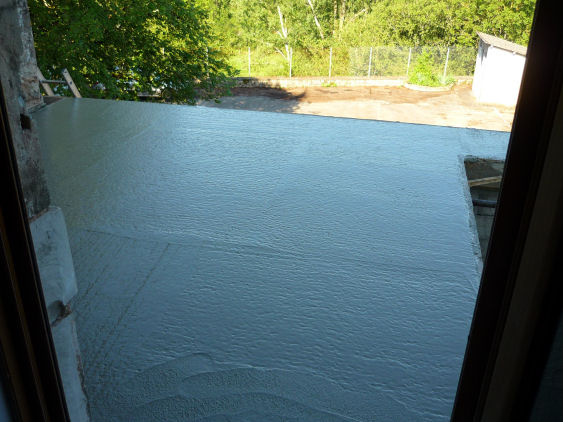

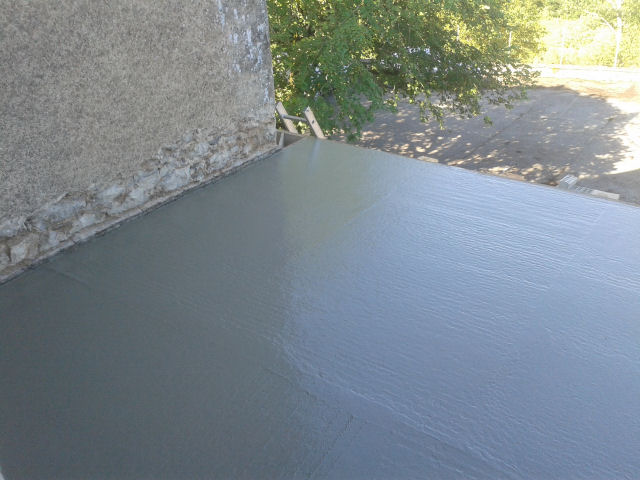

coulage première dalle
construction des murs

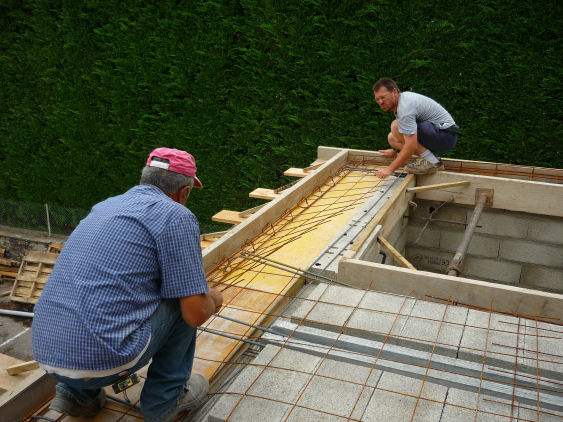

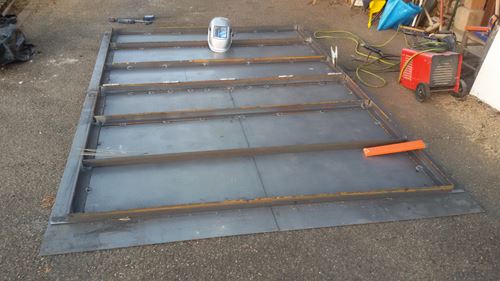

préparation seconde dalle, coffrage, feraillage

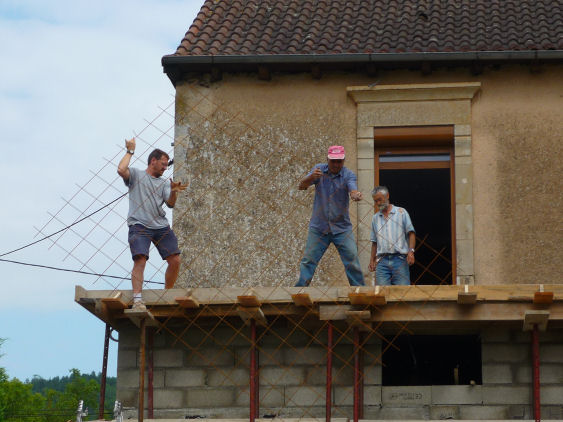

Fin prêts?

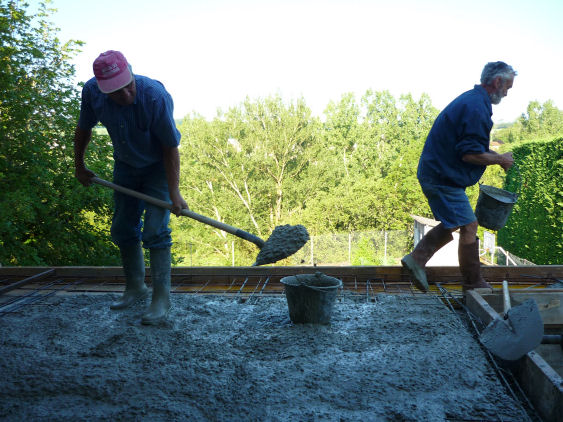

Arrivée du béton

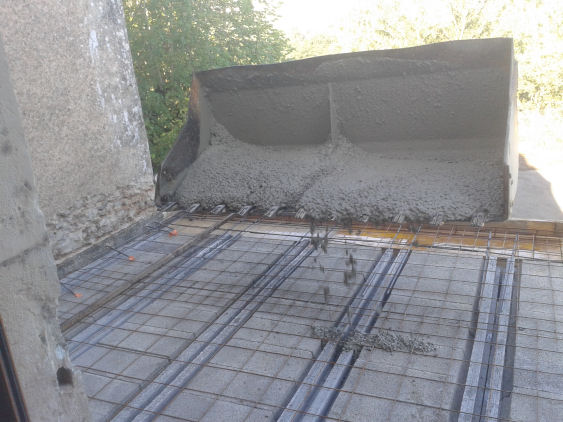

premier godet
"le coup de feu"
Et voilà le travail!

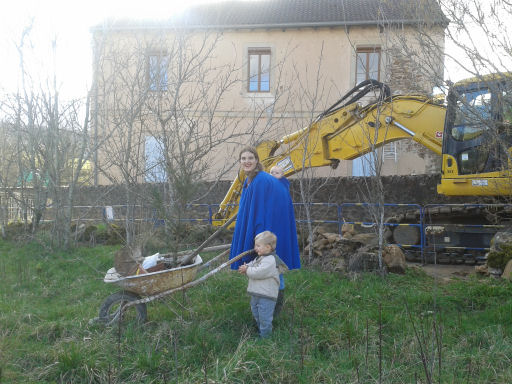

tout cela, avec bien sûr la participation enthousiaste du plus jeune des ouvriers:
Premier repas sur notre terrasse le soir même!
Précisons qu'elle réservera une petite surprise pour nos futurs invités!

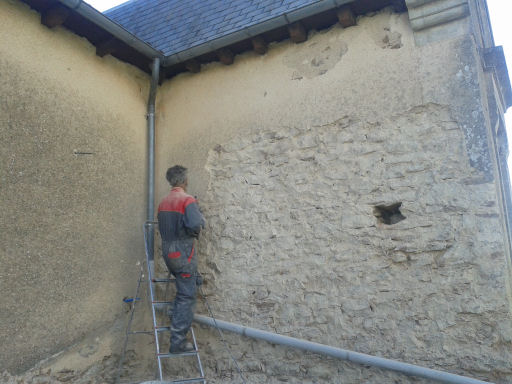

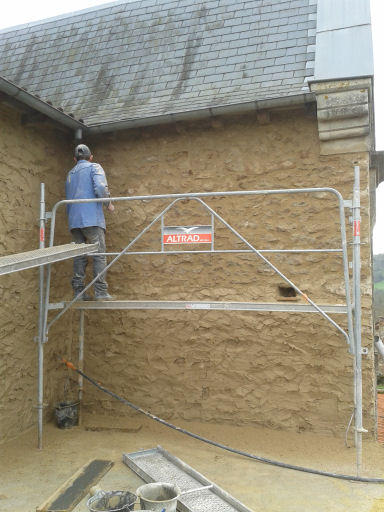

Décrépissage, isolation et crépissage du bassin et joints de la terrasse...

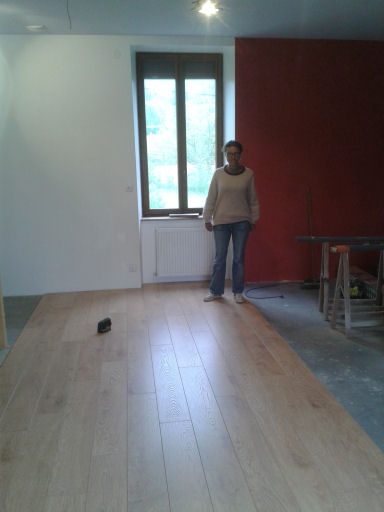

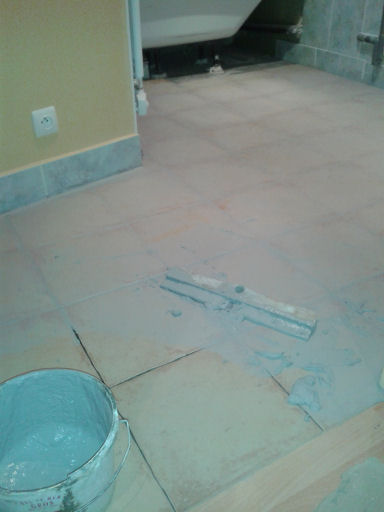

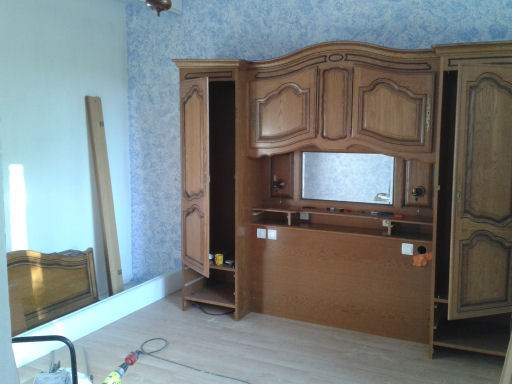

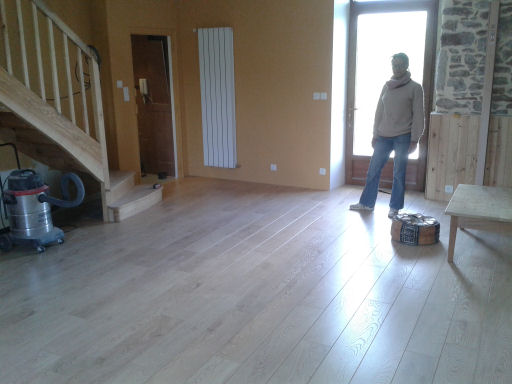

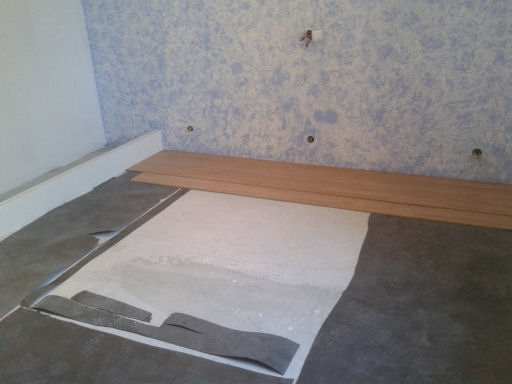

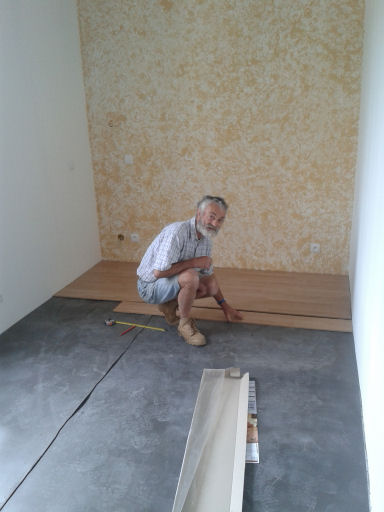

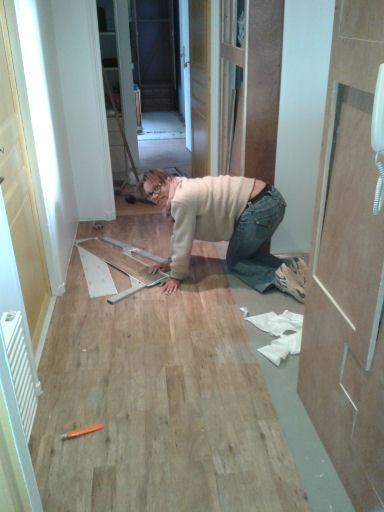

chambres, salle de bain: peintures, faïence, parquet...
premiers meubles
local poubelle et mécanisme de tri séléctif au rez de chaussé
les extérieurs au printemps
Salle à vivre: lambris; peinture, parquet
carrelage de la cuisine
Cage d'escalier et hall: démontage de l'échelle pour placer le chauffe eau et tableau éléctrique
enfin: le 5 juin: déménagement
Et maintenant,nous profitons!
SUITE DES TRAVAUX APRES EMMENAGEMENT

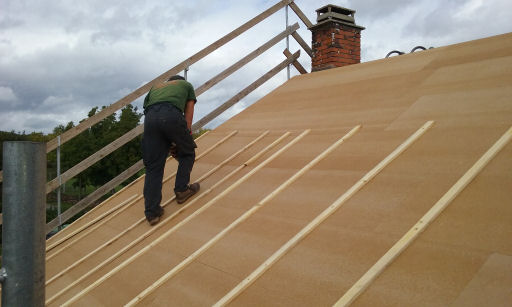

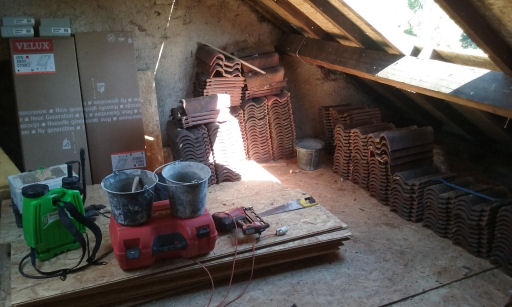

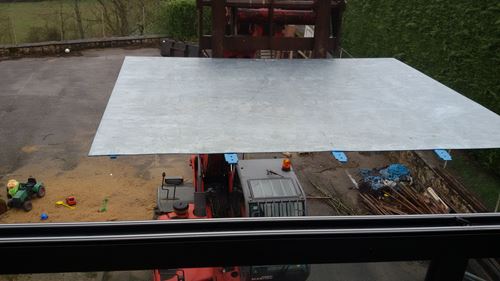

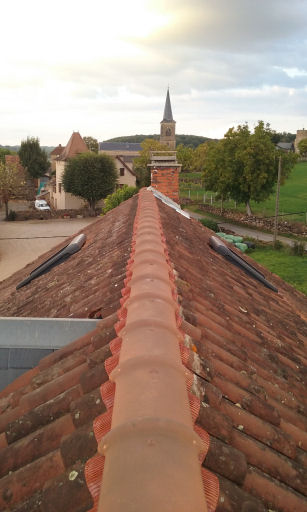

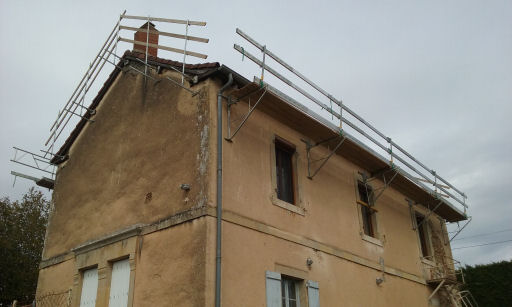

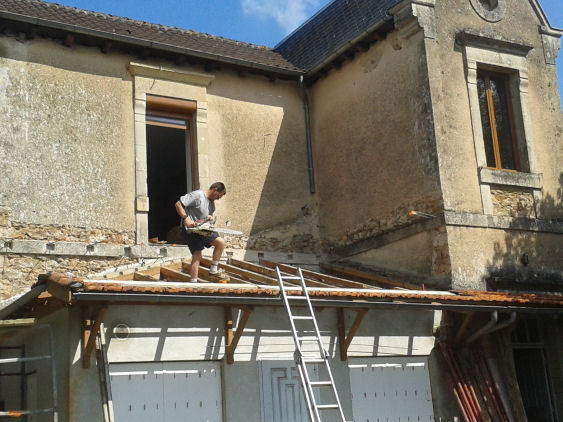

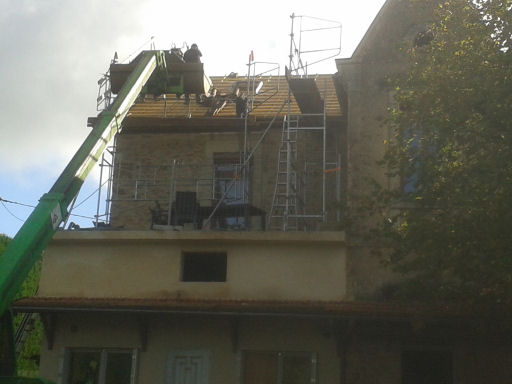

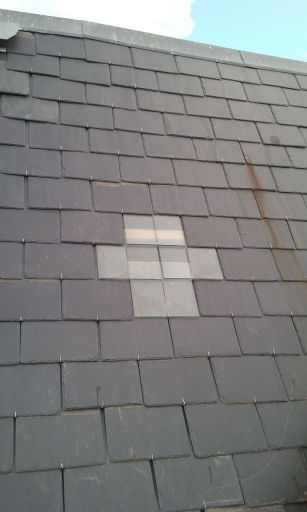

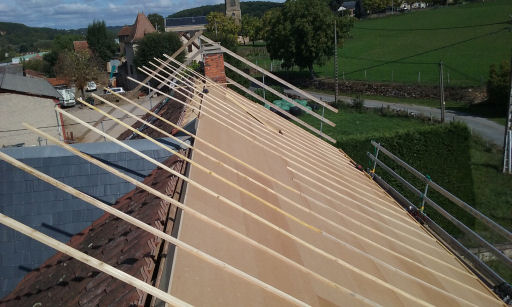

Silo et toiture...

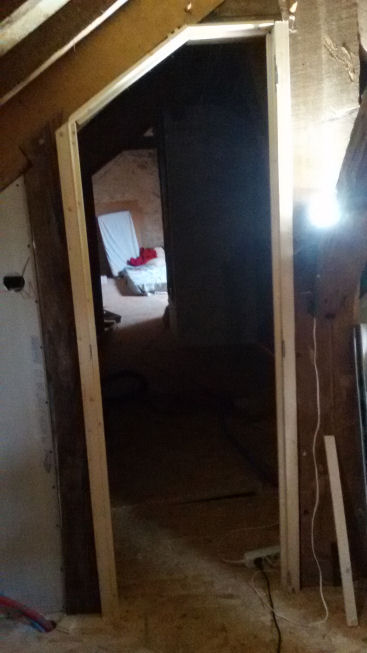

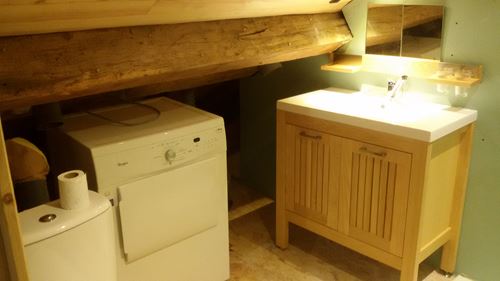

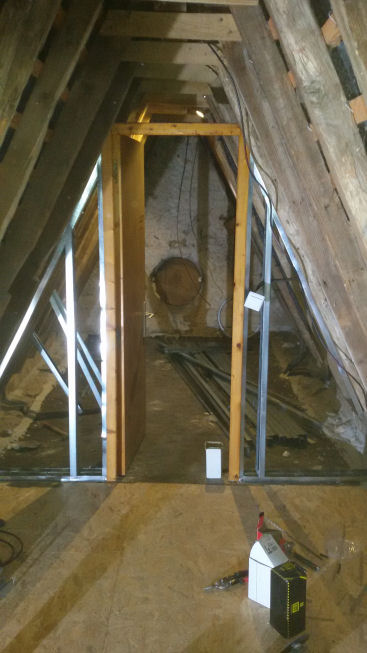

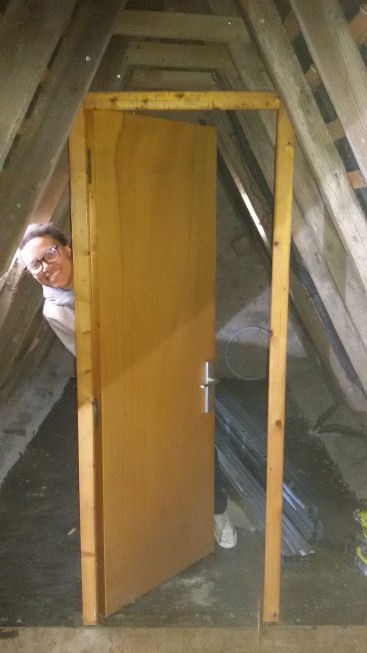

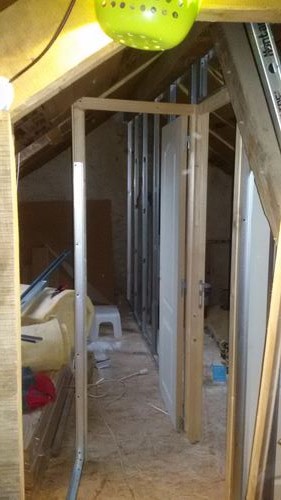

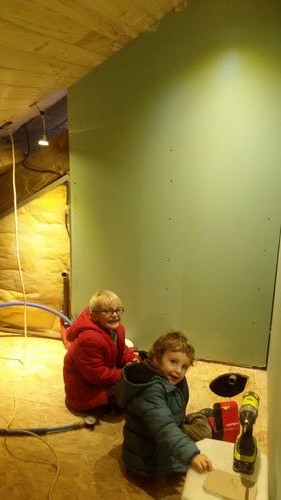

le petit grenier: plancher, portes, cloisons...

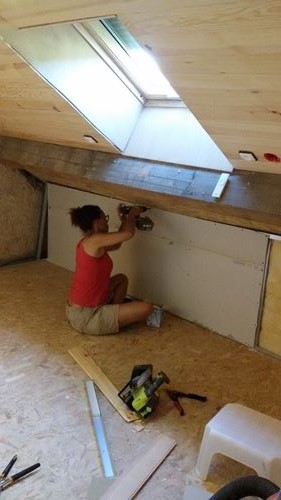

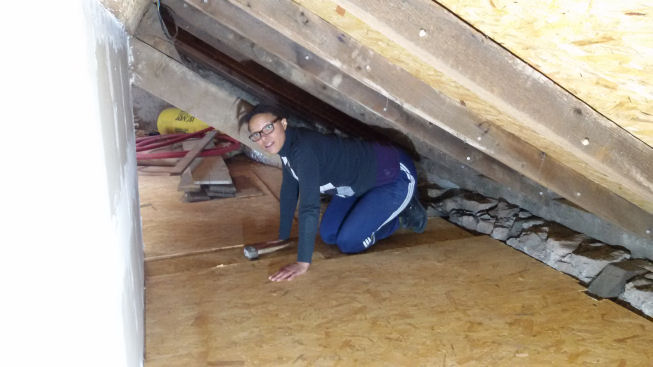

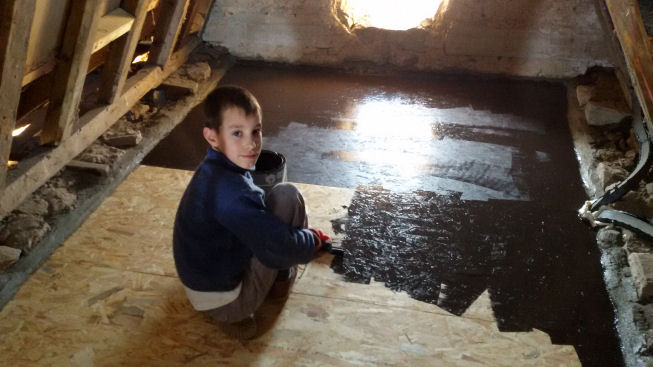

fin du plancher dans les combles
portes de la chambre et de la salle de bain

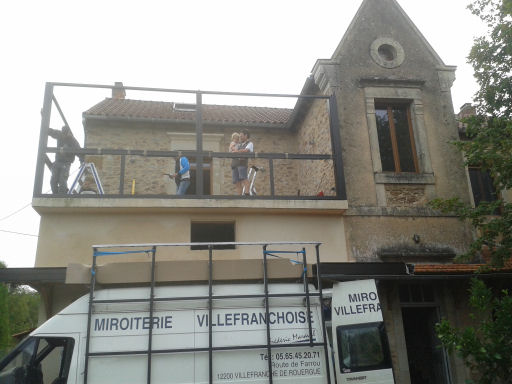

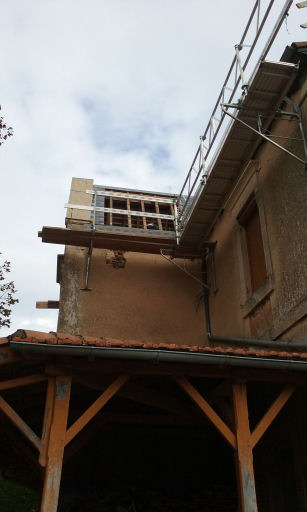

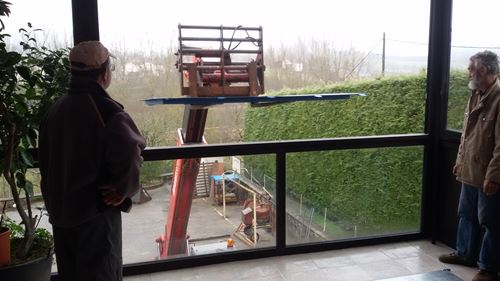

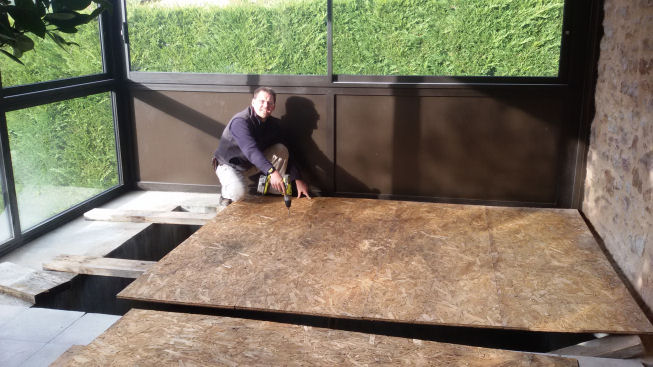

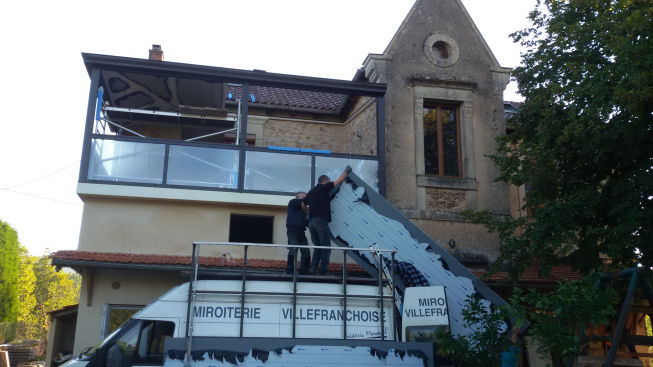

Pose de la véranda!

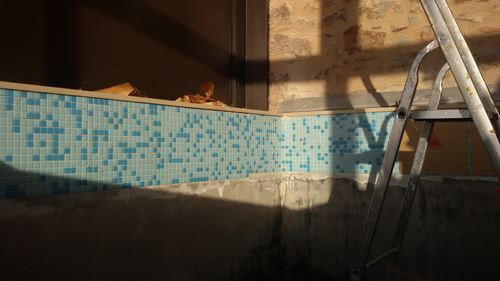

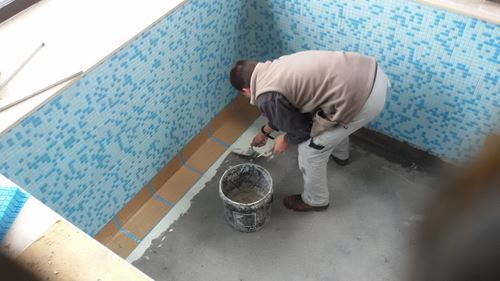

carrelage de la véranda et étanchéité du bassin

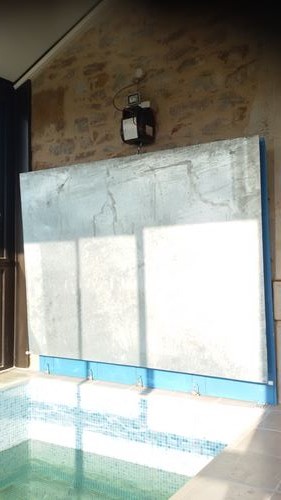

ça baigne !

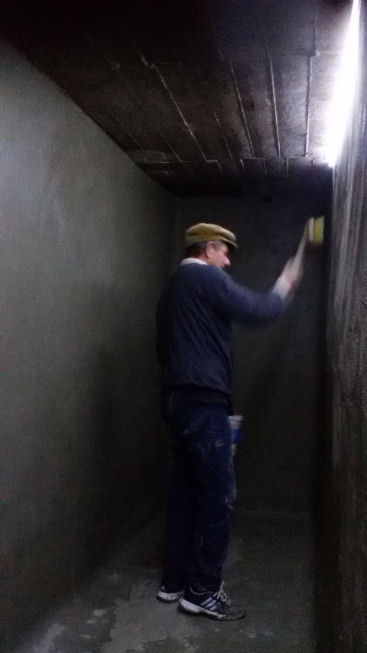

restauration de la citerne
